Instalación y puesta en marcha de la trituradora
Time:2022-06-12 13:45:10 Author:Administrator Visits:8
La trituradora se puede instalar sobre una base de hormigón armado o sobre una base de estructura de acero, pero HC recomienda utilizar una base de hormigón armado. En ese momento, cuando se utiliza una base de máquina de hormigón armado, el tamaño de la base de la máquina debe tener suficiente capacidad de carga para evitar el hundimiento de la base de la máquina. La instalación de la trituradora debe llevarse a cabo después de que la base de hormigón armado se haya secado. Entonces, ¿cuáles son los métodos de instalación y puesta en marcha de la trituradora?
El método de instalación de la trituradora es el siguiente

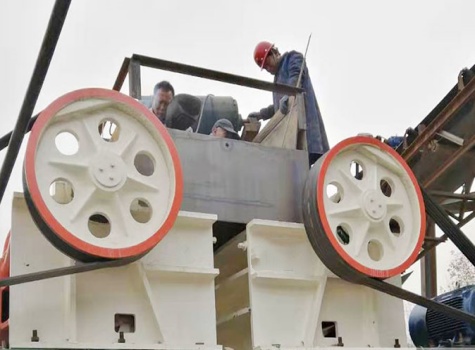

(1) Al instalar, primero verifique las posiciones reservadas en la cimentación, si el espacio de instalación es consistente con el dibujo del diseño de la instalación, y luego levante la trituradora y el riel deslizante del motor en la cimentación respectivamente, alinee con la base pretirada de la cimentación, ajuste la base con un bloque de almohadilla de cuña a la posición requerida y bloquee la tuerca de anclaje, y luego realice el trabajo de riego de la cimentación.
(2) Después de que la base de concreto con vertido esté seca, primero ajuste la trituradora y bloquee la tuerca de la trituradora, luego ajuste el motor, coloque bien la correa para que cumpla con los requisitos de instalación y apriete la tuerca de anclaje del motor.
(3) Después de toda la instalación, gire la polea a mano, el husillo debe girar de manera flexible, ligera y libre, si está atascado, debe reajustarse hasta que cumpla con los requisitos.
Puesta en marcha de la trituradora:
Después de instalar la trituradora, se deben realizar no menos de 2 horas de prueba sin carga y 5 horas de prueba de carga. Es necesario pasar por el coche para asegurarse de que no haya ningún fenómeno de interferencia antes de la prueba.
(1) Ejecución de prueba sin carga
La ejecución de la prueba sin carga se lleva a cabo sin alimentación, y se deben cumplir los siguientes requisitos:
A. Arranque y parada de acuerdo con los procedimientos normales, y el sistema de enclavamiento eléctrico debe cumplir con los requisitos de diseño;
B. Todos los sujetadores deben ser firmes y confiables, sin aflojarse;
C. El mecanismo de transmisión funciona correctamente;
D. La temperatura de funcionamiento del rodamiento no supera los 75 °C;
E. Lubricación normal del rodamiento sin fugas de aceite;
F. Después de dos horas de ralentí, apague y retroceda durante 10 minutos para verificar si la función de control de marcha atrás es ideal.
(2) Puesta en marcha de la carga
La prueba de carga debe llevarse a cabo después de que se califique la prueba sin carga, además de cumplir con los requisitos de la prueba sin carga, también deben cumplirse los siguientes requisitos:
a. No debe haber vibraciones visibles ni sonidos anormales;
B. La posición de alimentación es correcta y la descarga es normal.
